BOQ งานตกแต่งภายในคืออะไร? ก่อนเซ็นสัญญาควรดูอะไรบ้าง

เขียนโดย นิติภูมิ เดชวงศ์ยา ผู้ก่อตั้ง Penthouse Design Group · อัปเดต ตุลาคม 2026
BOQ หรือ Bill of Quantities คือเอกสารแจกแจงรายการงาน ปริมาณ หน่วย ราคาต่อหน่วย และราคารวมตามขอบเขตโครงการ หน้าที่ของ BOQ ไม่ใช่เพียงสรุปยอด แต่ช่วยให้เจ้าของเห็นว่ากำลังจ่ายเงินให้กับงานอะไร ใช้วัสดุหรือข้อกำหนดใด และมีรายการใดไม่รวมอยู่ การเปรียบเทียบผู้รับเหมาจึงควรใช้แบบ สเปก และ BOQ ชุดเดียวกัน ไม่ควรดูเฉพาะยอดรวมท้ายเอกสาร

BOQ งานตกแต่งภายในควรประกอบด้วยอะไร
หมวดที่พบได้ทั่วไป ได้แก่ งานเตรียมพื้นที่และรื้อถอน งานพื้น ผนัง ฝ้า Built-in งานสีและผิวตกแต่ง งานประตูและกระจก งานไฟฟ้า สุขาภิบาล ปรับอากาศ อุปกรณ์ รวมถึงงานเฉพาะของแต่ละโครงการ แต่ชื่อหมวดไม่สำคัญเท่ากับการที่รายการเชื่อมกลับไปหาแบบและสเปกได้
แต่ละรายการควรมีข้อมูลอย่างน้อย:
- คำอธิบายงานที่เข้าใจได้
- ปริมาณและหน่วย
- วัสดุ รุ่น หรือเอกสารอ้างอิง
- ราคาต่อหน่วยและราคารวม
- หมายเหตุ เงื่อนไข และขอบเขตที่ไม่รวม

8 จุดที่ควรตรวจก่อนเซ็นสัญญา
1. Scope ตรงกับแบบหรือไม่
ไล่ตรวจตามห้องและตามหมวด หากในแบบมีตู้ ผนังตกแต่ง หรือจุดระบบ แต่ไม่มีใน BOQ ต้องถามว่าอยู่ในหมวดอื่น เป็นรายการเหมา หรือไม่ได้รวม
2. ปริมาณและหน่วยสมเหตุผลหรือไม่
ดูว่ารายการใช้หน่วย ตร.ม., เมตร, จุด, ชุด หรือเหมารวมอย่างไร รายการเหมารวมมากเกินไปทำให้ตรวจราคาและงานเพิ่มลดภายหลังยาก
3. วัสดุระบุชัดพอหรือยัง
คำว่า เทียบเท่า หรือ ตามแบบ โดยไม่มีเอกสารอ้างอิงอาจตีความต่างกัน ควรผูกกับ Material Specification, ตัวอย่างวัสดุ หรือรหัสในแบบ
4. รายการรวมและไม่รวมอยู่ที่ไหน
ตรวจงานขนส่ง ป้องกันพื้นที่ ทิ้งเศษวัสดุ ทำความสะอาด ทำงานนอกเวลา ค่าดำเนินการอาคาร และงานแก้สภาพเดิม เพราะรายการเหล่านี้อาจไม่ได้อยู่ในราคาหลัก
5. งานระบบครอบคลุมระดับใด
คำว่า งานไฟฟ้า อาจหมายถึงเฉพาะเดินจุด หรือรวมอุปกรณ์ โคม ตู้ควบคุม และการทดสอบด้วย ต้องแยกขอบเขตให้ชัดกับงานปรับอากาศ สุขาภิบาล และระบบพิเศษเช่นกัน
6. Provisional Sum และ Allowance คืออะไร
รายการที่ยังไม่สรุปสเปกอาจตั้งวงเงินชั่วคราวไว้ ควรรู้ว่าภายหลังจะปรับราคาอย่างไร ต้องอนุมัติเมื่อใด และมีค่าใช้จ่ายประกอบอื่นหรือไม่
7. งานเพิ่ม-ลดคิดอย่างไร
ตกลงขั้นตอนเสนอราคา อนุมัติ และบันทึก Variation Order ก่อนเริ่มงานเพิ่ม ไม่ควรใช้การตกลงปากเปล่า เพราะส่งผลทั้งราคาและเวลา
8. เงื่อนไขชำระเงินสัมพันธ์กับงานจริงหรือไม่
งวดชำระควรเชื่อมกับ Milestone ที่ตรวจได้ เอกสารตรวจรับ และของที่นำเข้าหน้างานตามสัญญา ไม่ควรอ่านตารางงวดแยกจากแผนงาน

วิธีเปรียบเทียบ BOQ จากหลายผู้รับเหมา
- ใช้แบบและ Revision เดียวกัน
- ใช้ BOQ template และหน่วยเดียวกันหากทำได้
- ทำตาราง Clarification แยกรายการที่แต่ละรายตีความต่างกัน
- นำ Exclusion กลับมาคำนวณก่อนเทียบยอดรวม
- ตรวจสเปกและปริมาณที่ต่าง ไม่เลือกจากราคาต่ำสุดทันที
- ตรวจประสบการณ์ ทีมหน้างาน วิธีควบคุมคุณภาพ และเงื่อนไขรับประกันควบคู่กัน

BOQ เกี่ยวข้องกับงบและแบบอย่างไร
BOQ ที่ดีต้องเกิดจาก Scope และแบบที่ชัด หากแบบยังเปลี่ยน ปริมาณและราคาก็เปลี่ยนตาม การวางงบจึงควรเริ่มจาก วิธีกำหนด Scope และลำดับความสำคัญ แล้วใช้ BOQ เป็นเครื่องมือตรวจสอบ ไม่ใช่ใช้ BOQ ทดแทนการออกแบบ

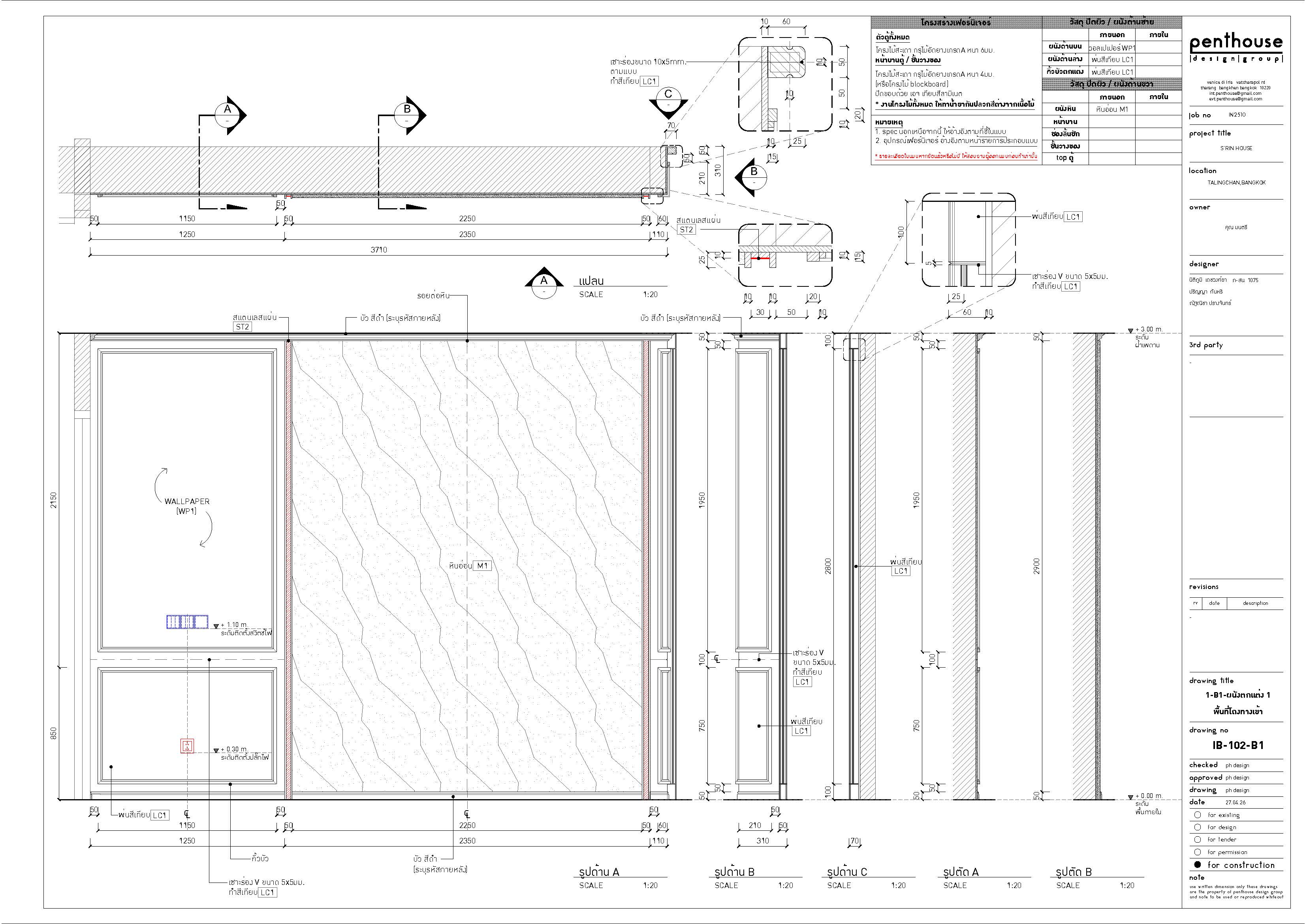

สำหรับงานที่มีรายละเอียด Built-in มาก เช่น Grand Bangkok Boulevard 49 การเชื่อมแบบ 3D แบบก่อสร้าง สเปก และรายการถอดปริมาณช่วยลดช่องว่างระหว่างสิ่งที่เห็นกับสิ่งที่เสนอราคา

FAQ
BOQ กับใบเสนอราคาเหมือนกันหรือไม่
อาจอยู่ในเอกสารชุดเดียวกัน แต่ BOQ เน้นรายการและปริมาณ ส่วนใบเสนอราคาอาจสรุปราคาและเงื่อนไข ควรมีรายละเอียดมากพอให้ตรวจ Scope ได้
BOQ ที่ราคาถูกที่สุดควรเลือกหรือไม่
ไม่ควรตัดสินจากยอดรวมอย่างเดียว ต้องตรวจว่าปริมาณ สเปก งานระบบ และ Exclusion เท่ากันหรือไม่ รวมถึงความสามารถของทีมที่จะส่งมอบตามรายละเอียด
หากปริมาณจริงเปลี่ยน ราคาจะเปลี่ยนหรือไม่
ขึ้นกับรูปแบบสัญญาและเงื่อนไขการวัดปริมาณ ควรระบุวิธีคิดงานเพิ่ม-ลดและผู้อนุมัติไว้ก่อนเริ่มงาน
ใครควรเป็นผู้ตรวจ BOQ
เจ้าของควรตรวจ Scope ในระดับที่เข้าใจ และให้ทีมออกแบบหรือผู้บริหารโครงการช่วยตรวจความสอดคล้องกับแบบ สเปก และข้อจำกัดหน้างานตามบทบาทที่ตกลง
เริ่มต้นโปรเจกต์กับเรา
หากกำลังเริ่มโครงการออกแบบภายในบ้าน คอนโด หรือร้านอาหารในกรุงเทพฯ และปริมณฑล ส่งแปลน รายชื่อพื้นที่ ภาพอ้างอิง และกรอบงบผ่าน หน้าติดต่อ เพื่อคุยขอบเขตงานออกแบบ เลือก Design Only ได้โดยไม่ต้องก่อสร้างกับ Penthouse หากเลือกก่อสร้างต่อ ทีมรับเฉพาะโครงการที่ Penthouse ออกแบบ และจัดทำ BOQ จากแบบและสเปกของโครงการ ไม่รับคำขอเฉพาะราคาก่อสร้างเพื่อเทียบราคา ดูทางเลือกที่ บริการออกแบบภายใน
